이 누리집은 대한민국 공식 전자정부 누리집입니다.

경기북부 5대 핵심도로

경기북부 지역의 균형발전을 위해 추진 중인 경기북부 5대 핵심도로 건설사업은 5개 노선 7개 사업으로 진행되고 있습니다.
5대 도로 7개 사업의 총 길이는 55.7km로 도비 5,805억 원의 예산이 투입돼 2022년까지 진행될 예정입니다.

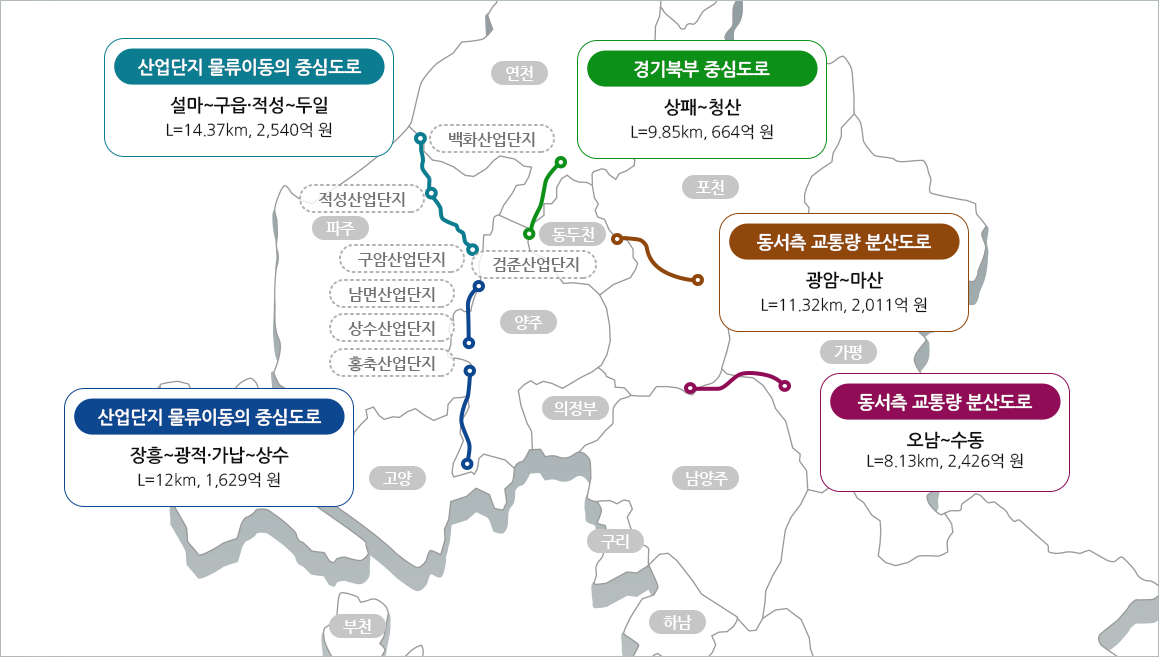

경기북부 5대 핵심도로 / 산업단지 물류이동의 중심도로 - 설마~구읍.적성~두일 L=14.37km, 2,540억 원 / 경기북부 중심도로 - 상패~청산 L=9.85km, 664억원 / 동서측 교통량 분산도로 - 광암~마산 L=11.32km, 2,011억원 / 산업단지 물류이동의 중심도로 - 장흥~광적.가납~상수 L=12km, 1,629억원 / 동서측 교통량 분산도로 - 오남~수동 L=8.13km, 2,426억원 / 백화산업단지,적성산업단지,구암산업단지,검준산업단지,남면산업단지,상수산업단지,홍축산업단지
산업단지 물류이동의 중심도로
지방도 371호선

설마~구읍 8.03km
적성~두일 6.34km

지방도 38호선

장흥~광적 6.3km
가납~상수 5.7km

경기북부 중심도로
국대도 3호선

상패~청산 9.85km

동서측 교통량 분산도로
지방도 364호선

광암~마산 11.32km

국지도 98호선

오남~수동 8.13km

산업단지 물류이동의 중심도로

지방도 371호선총 14.37km

– 국도 37호선과 연천 백학, 파주 적성 등 2개 산업단지 연결

설마~구읍 8.03km

2018년 7월 16일 개통

적성~두일 6.34km

예정일 : 2023년 4월 개통 예정

진행률 : 공사 64% ,보상 99%

기 타 : 2018년 2월 착공 및 공사

적성~두일 지방도 건설공사 사업현황

사업개요
  • 노 선 명 : 지방도 371호선
  • 위 치 : 파주시 적성면 가월리 ~연천군 백학면 두일리
  • 사 업 량 : L=6.34㎞, B=20.0m(4차로) / 설계속도 70㎞/hr
  • 사 업 비 : 102,030백만원(공사비 62,583, 보상비 39,447)
  • 사업기간 : ‘18.2. ~ ‘23. 4.
  • 설 계 사 : 동부엔지니어링(주), ㈜천일(’15. 5. 19~ ’17. 8. 22)
  • 시공/감리 : 두산중공업(주) / ㈜건화
예산현황(단위 : 백만원)
예산현황(단위 : 백만원)의 구분, 총사업비, 기투자(소계, 2016까지 2017년), 2018년(소계, 본예산, 추경), 향후투자, 비고등 안내하는 표 입니다.
구 분 총사업비 기 투 자 2018년 향후투자 비 고
소계 2016년까지 2017년 소계 본예산 추경
용 도 별 102,030 43,700 30,200 13,500 10,000 10,000 0 48,330
시 설 비 98,615 41,900 29,400 12,500 9,200 9,200 0 47,515
설계비 1,865 1,865 1,865 0 0 0 0
보상비 39,447 33,435 26,435 7,000 0 0 6,012
공사비 57,303 6,600 1,100 5,500 9,200 9,200 41,503
감 리 비 2,815 1,400 500 900 800 800 615
부 대 비 600 400 300 100 0 0 200
추진현황
  • ‘07. 04. 27. : 지방재정 투자심사 완료
  • ‘10. 07. 19. : 도로구역 결정 고시(최초)
  • ‘15. 05. 19. : 재설계 용역 추진((주) 동부엔지니어링)
  • ‘16. 04. 21. : 타당성재조사 완료(한국지방행정연구원(LIMAC)) – B/C : 0.4로 경제적 타당성 미확보하였으나 정책적 타당성 측면에서 사업추진 가능
  • ‘16. 08. 15. : 투자(재)심사 완료(행자부)
  • ‘17. 06. 23. : 경기도 건설기술심의위원회 심의 완료
  • ‘17. 08. 22. : 공사발주 의뢰
  • ‘18. 02. 23. : 공사착공 (공사기간 : 48개월)
향후계획
  • ‘23. 4. : 준공예정
지방도 39호선총 12km

– 수도권 제1순환고속도로와 홍죽, 구암, 남면, 상수, 검준 등 5개 산업단지 연결

장흥~광적 6.3km

예정일 : 예정일: '25.5. 개통 예정

진행률 : 공사 11%, 보상 55%

기 타 : 2020년 5월 18일 공사 착공

가납~상수 5.7km

예정일 : '23.4. 개통 예정

진행률 : 공사 65%, 보상 99%

기 타 :

경기북부 중심도로

국대도 3호선총 9.85km

– 경기북부 중심 노선

상패~청산 9.85km

예정일 : 미정

진행률 : 공사 83%, 보상 99%

기 타 : 2018년 4월 동두천IC~소요산IC 3.1km 우선 개통

동·서측 교통량 분산도로

지방도 364호선총 11.32km

– 동두천~포천 동서 간 연결

광암~마산 11.32km

2018년 7월 개통

국지도 98호선총 8.13km

– 서울(상계)~남양주(진접)~가평(대성리) 연계로 지역교류 및 관광산업 등 활성화

오남~수동 8.13km

예정일 : 2023년 7월 개통 예정

진행률 : 공사 72%, 보상 100%

기 타 : 2017년 11월 27일 착공

오남~수동 국지도 건설공사 사업현황

사업개요
  • 노 선 명 : 국지도98호선(수도권 순환선)
  • 위 치 : 남양주시 오남읍 오남리 ~ 수동면 지둔리
  • 사 업 량 : L=8.13㎞ B=18.5m(4차로)
  • 사 업 비 : 204,830백만원(공사비 155,830, 보상비 49,000)
  • 사업기간 : ‘17. 11.27. ~ ‘22.11.25.
  • 설 계 사 : (주)경동ENG 외1(1공구), (주)한맥기술 외2(2공구)(‘12.6. ~ ‘14.12.)
  • 시공/감리 : 고려개발(주) 외 1 / ㈜케이지엔지니어링종합건축사사무소 외 2
예산현황(단위 : 백만원)
예산현황(단위 : 백만원)의 구분, 총사업비, 기투자(소계, 2015까지, 2016년, 2017년), 2018년, 향후, 비고등 안내하는 표 입니다.
구분 총사업비 기 투 자 2018년 향후 비고
소계 2015년까지 2016년 2017년
204,830 56,134 11,563 19,857 24,714 30,044 118,652
공사비 국비 110,043 18,556 5,556 9,000 4,000 11,931 79,556 70%
도비 45,787 6,578 1,007 3,857 1,714 5,113 34,096 30%
보상비 도비 49,000 31,000 5,000 7,000 19,000 13,000 5,000
추진현황
  • ‘12. 02. : 제3차 국지도 5개년(2011~2015) 계획 반영
  • ‘12. 06 ~ ‘14.06. : 기본 및 실시설계 용역
  • ‘16. 10.11 : 총사업비 협의 완료(기재부)
  • ‘16. 11.11 : 실시설계도서 이관(서울청 → 경기도건설본부)
  • ‘17. 6. 6 : 공사발주(북부도로과→관리과→조달청)
  • ‘17. 8.11 : 공사입찰 공고(현장설명회 ’17. 9.12)
  • ‘17. 9.29 : 도로구역결정(변경) 고시
  • ‘17. 11.27 : 공사착공(공사계약 ’17.11.24)
향후계획
  • ‘22. 11.25 : 공사준공 예정
